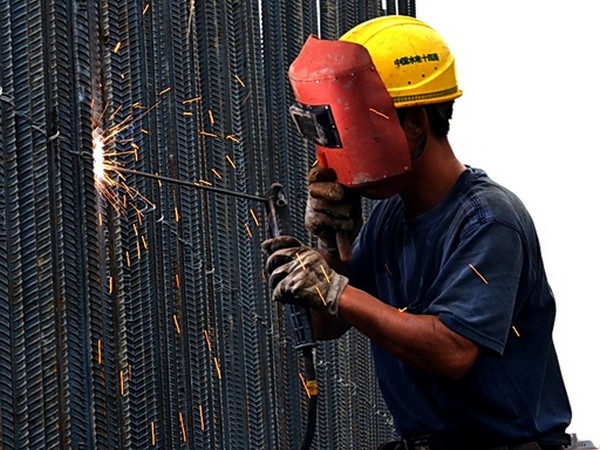

高溫酷暑,鋼筋燙手,工期壓頭。傳統焊接在高溫下不僅效率折半,質量風險更是成倍攀升。今天,我們用特高壓樁基工地的真實案例,把雙螺套鋼筋套筒在高溫下的施工效率、實測數據和操作流程一次性講透。
一、高溫天,為什么焊接越干越慢?
工效直降:高溫下焊工需頻繁休息,連續作業時間縮短,有效工時從4小時縮至2.5小時。
質量不穩:高溫導致焊條藥皮提前失效,焊縫易產生氣孔、夾渣,接頭合格率降低。
安全風險:明火作業在高溫干燥環境下,火災隱患陡增,且焊工中暑風險高。
流程卡頓:焊接需等待冷卻、清渣、無損檢測,一道工序卡住,整籠吊裝就得等。
二、雙螺套套筒vs焊接:特高壓樁基工地實測數據
我們在某特高壓輸電線路樁基工程(主筋直徑Φ28,HRB400)進行了一組對比試驗:
| 對比項 | 焊接(4人班組) | 雙螺套套筒(4人班組) |
| 單節鋼筋籠對接耗時 | 4小時(含焊接+冷卻+檢測) | 30分鐘(純機械連接+扭矩檢查) |
| 人力占用 | 需2名持證焊工+2名輔助 | 4名普通鋼筋工 |
| 主材損耗 | 焊條消耗約3kg/籠,焊渣需清理 | 損耗低,套筒可重復使用 |
| 質量穩定性 | 受焊工技能、天氣影響大 | 機械連接,扭矩可控,質量一致 |
| 高溫適應性 | 溫度≥35℃時效率下降超40% | 無影響,高溫下扭矩按表補償即可 |
| 安全風險 | 明火、高溫、弧光,易燃物需避讓 | 干式作業,無明火,無電力需求 |
結論:在高溫天氣下,雙螺套套筒連接效率是焊接的好幾倍,且質量更可控、人力更省、風險更低。
三、雙螺套鋼筋套筒是什么?它憑什么這么"快"?
雙螺套鋼筋套筒由兩個內螺套、一個外螺套組成。核心原理是"鋼筋不轉,只轉套筒"——兩根鋼筋端頭預先擰入內螺套,然后通過旋轉外螺套,將兩個內螺套拉緊鎖死。
關鍵優勢:
鋼筋無需旋轉:鋼筋籠整體對接時,整籠無法轉動,雙螺套完美適配。
容錯性高:允許鋼筋端頭存在徑向偏差或軸向間隙,普通直螺紋套筒在這里會"擰不動"。
工具簡單:一把普通扳手即可完成,無需電源、設備、焊機。
全天候作業:雨天、夜間、高溫均可正常施工,不受天氣限制。
四、高溫施工SOP:雙螺套套筒30分鐘對接一籠鋼筋
前提條件:鋼筋籠已分段制作,上下籠主筋已套絲并預裝內螺套。
第一步:預制內螺套(地面完成,不占吊裝時間)
用通止規檢查鋼筋絲頭,合格后涂抹潤滑脂(高溫下選用耐溫型)。
將兩個內螺套分別手動擰入上下兩段鋼筋的端頭絲扣,擰至到位。

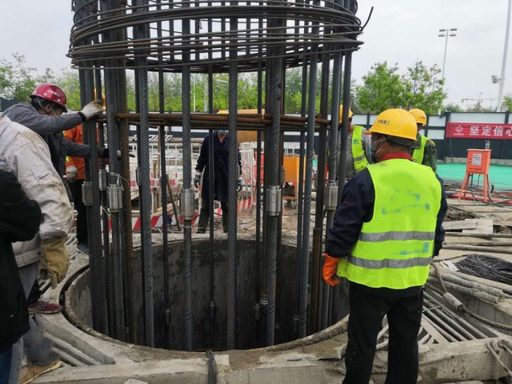

第二步:吊裝對接(關鍵動作)
吊起上段鋼筋籠,緩慢下放,使上下籠主筋端頭對齊。
將外螺套預先套入上段鋼筋的內螺套外側。

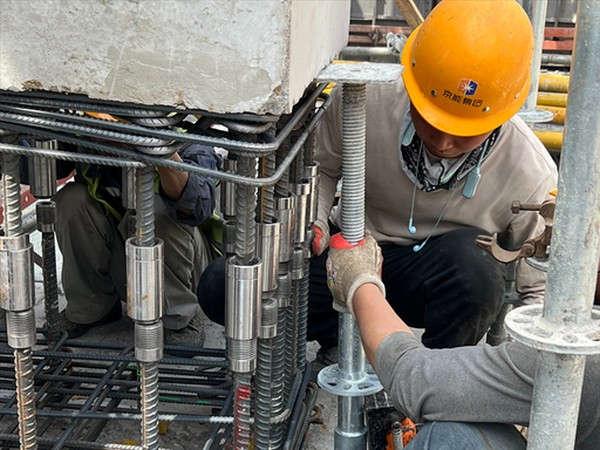

第三步:同步緊固(4人協同,效率翻倍)
4人分別負責4個主筋接頭,用扭矩扳手同時旋轉外螺套。
旋轉過程中,兩個內螺套被同步拉入外螺套,鋼筋端頭靠攏并鎖緊。
高溫下注意:鋼材熱膨脹會導致扭矩損失,請參考下表進行補償。
第四步:扭矩檢查(質量閉環)
用扭矩扳手對所有接頭進行抽檢,合格后方可進行下一道工序。
六、實用建議:什么場景下優選雙螺套鋼筋套筒?
搶工期工程:高溫、雨季、夜間,焊接無法連續作業時。
鋼筋籠整體對接:整籠無法轉動,傳統套筒無法安裝。
梁柱節點、后澆帶:空間狹小,鋼筋密集,焊接無法操作。
易燃區域施工:地下室、油庫、化工廠周邊,嚴禁明火。
人力緊張項目:雙螺套套筒對工人技能要求低,普通鋼筋工即可上手。
七、總結
高溫天,鋼筋焊接不是唯一選擇。雙螺套鋼筋套筒用30分鐘干完焊接4小時的活,憑的是機械連接的確定性、干式作業的靈活性和對施工環境的低依賴性。
